經濟信息

引江濟淮工程節后全面復工復產

發布日期:2021-02-25  來源:  瀏覽次數:3891

趁著晴好天氣,目前引江濟淮工程在建76個項目已全部復工復產。2月24日,記者來到亞洲最大混流泵站——引江濟淮蜀山樞紐進行了實地探訪。記者了解到,引江濟淮主體工程已完成總投資的七成,2021年將實現81個建設項目全面開工。

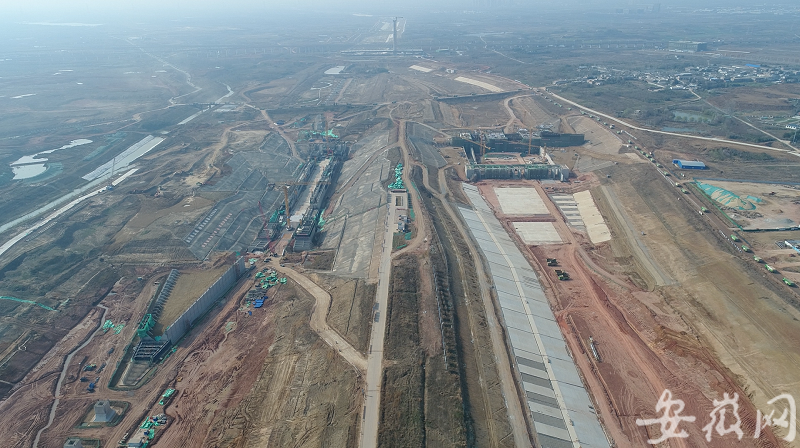

蜀山樞紐航拍圖

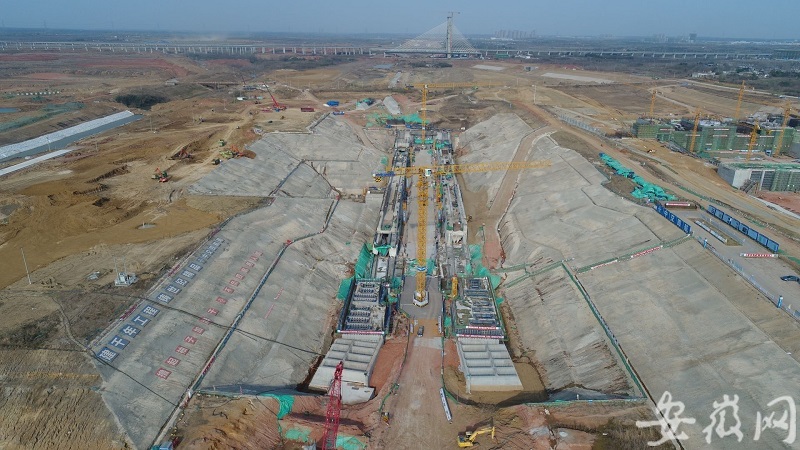

蜀山樞紐已進入主體結構施工

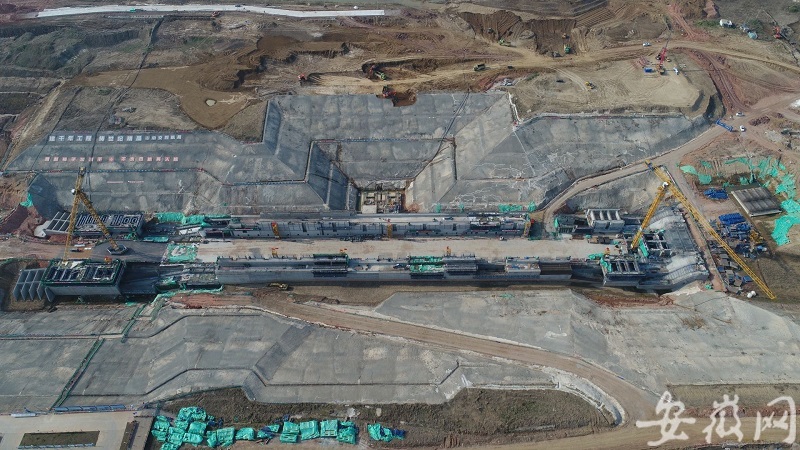

2月24日下午,記者再度來到位于合肥市高新區城西橋村的蜀山樞紐施工現場,與去年4月相比,蜀山樞紐已經雛形初現。其中,船閘的底板已經施工完畢,正在進行閘墻建設;泵站的8個機組電機層4個已經封頂,工人們加緊施工,一派忙碌有序、熱火朝天的生產景象。

引江濟淮工程主要分為引江濟巢、江淮溝通、江水北送三大工程段。作為引江濟淮江淮溝通段的重要工程,蜀山樞紐承擔著將江水抬高翻過江淮分水嶺,實現江水從南往北自流的作用。

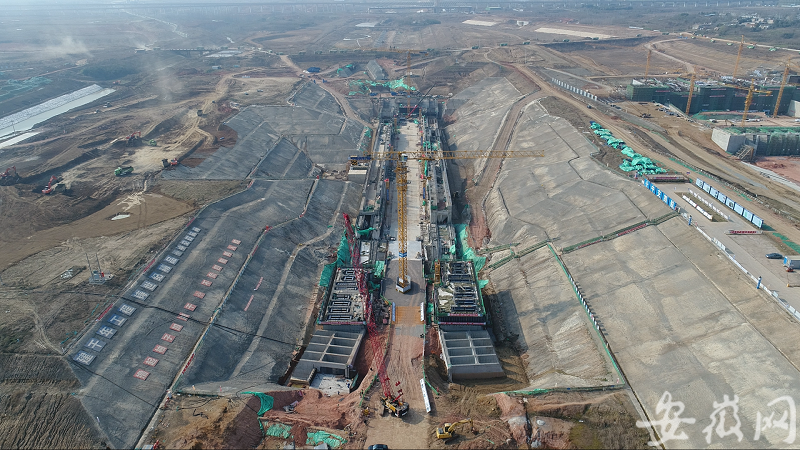

“目前船閘的閘墻已經建設3層,大約十幾米高,一共有6層約27米高。”引江濟淮工程(安徽段)蜀山樞紐項目部副經理周子寒告訴記者,“泵站目前8個機組電機層4個已經封頂,下一步將進行泵站的房建結構施工,并轉入機電安裝階段。”據他介紹,預計今年12月底船閘、泵站土建工程基本完工,泄水閘具備過流條件;2022年底工程建成,并完成設備調試。

蜀山樞紐總裝機60000千瓦、單機7500千瓦,8臺機組總提水流量340立方米每秒,工程建成后,是亞洲裝機、流量最大的混流泵站。“蜀山泵站主要功能是將派河下游河道輸送的江水提升12.7米,翻越江淮分水嶺自流到瓦埠湖及淮河。”周子寒介紹,蜀山泵站建設規模位居引江濟淮八大樞紐之首。



今年實現81個建設項目全面開工

“目前世界上最大跨度通水通航鋼結構渡槽——引江濟淮工程淠河總干渠渡槽主體結構施工全部完成。”安徽省引江濟淮集團有限公司合肥建管處工作人員告訴記者,春節期間引江濟淮工程持續施工的有32個項目。隨著施工作業人員陸續返崗,截至目前,引江濟淮工程沿線到位人員9500余人,在建76個項目已全部實現全面復工復產。



記者了解到,引江濟淮工程總工期72個月,自全線開工建設以來,已歷時41月,主體工程累計完成投資617.17億元,占工程總投資875.37億元的70.5%,二期工程累計完成投資6087萬元。其中2020年完成投資161.11億元,圓滿完成年度投資任務。

“2021年計劃完成引江濟淮工程投資125億元,其中工程投資110億元、征遷投資15億元;新開工鳳凰頸引江樞紐、小港航道等項目,實現81個建設項目全面開工。”該工作人員表示,還將完成東淝河船閘工程、京九鐵路改建工程等17個項目建設任務。此外,2021年還將加快推進引江濟淮二期工程前期工作,力爭及早實現全面開工建設。


(信息來源:安徽網)
